(2)若为水钻孔:用清水将孔内泥浆冲刷干净,用棉丝将孔擦净,等孔晾干后再进行下一道工序,如工期紧,可用加热棒进行干燥处理。
(3)用干净棉丝将清洁过的孔洞严密封堵,以防有灰尘和异物落入。
(4)现场负责人检查清孔工作,请总包及监理验收,做好隐检记录。
4,钢筋清理
(1)在钢筋端部相应位置做上标记,标示好除锈清理的长度范围;要求此长度范围大于要求锚固深度50mm。
(2)启动磨光机,用钢丝刷将除锈清理长度范围内的钢筋表面打磨出金属光泽为止。
(3)将除锈清理好的钢筋放在干燥处整齐码放。
(4)用棉丝蘸丙酮,将除锈清理长度范围内的钢筋表面擦拭干净。
(5)将所有处理完的钢筋码放整齐,报请现场负责人检查。
5,钢筋埋植
(1)钢筋锚固用胶的配制。(具体配比使用方法参见相应产品说明,或听从现场负责人要求)要求:按比例配制且搅拌均匀。
(2)如为盲孔钢筋埋植:将锚固用胶注入孔洞内2/3 即可;将处理好的钢筋,除锈清理端朝向孔洞,一边向同一方向旋转,一边缓慢将钢筋插入洞内,直至到达孔洞底部为止。此时,如无锚固用胶从洞内溢出,说明注胶量不够,须将钢筋拔出,重新注胶,再次插入钢筋,直至能使胶溢出洞口。
(3)如为通孔钢筋埋植:先将处理好的钢筋插入孔内,孔两端用环氧砂浆封堵,封堵时,须在一端留出注胶孔,另一端留出出气孔;待环氧砂浆凝固后方可进行高压注胶。将配制好的锚固用胶装入打胶筒内,安装打胶嘴;将锚固用胶通过注胶孔注入孔洞内,直至另一端出气孔溢出胶为止;而后,用环氧砂浆或其它材料将注胶孔及出气孔封堵死。
(4)如是垂直通孔植筋,前期步骤同第3条,注胶时应从孔底部的注胶口向上注胶,以孔上部出气口出胶为宜。

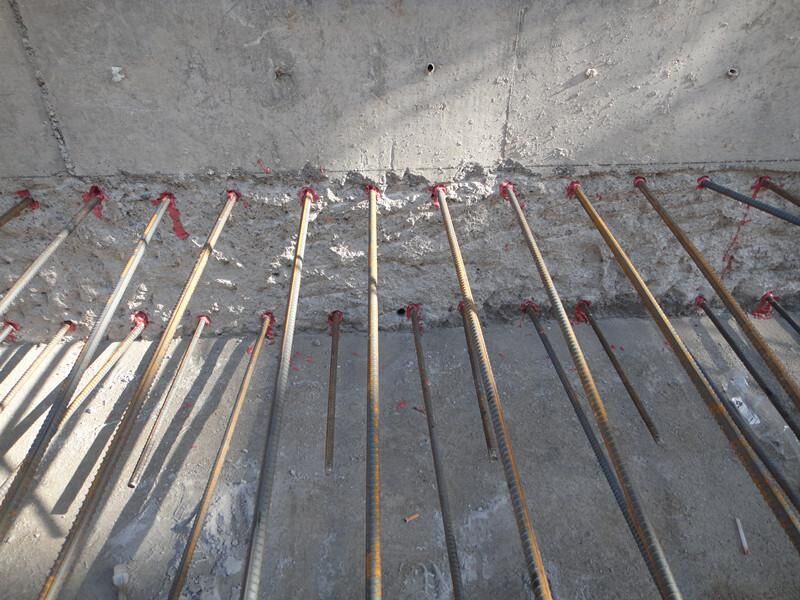

(5)对已埋植好的钢筋要做好保护工作,如挂明显标志牌等。以防锚固用胶在固化时间内,钢筋被摇摆动或碰撞,影响埋植效果。
(6)用棉丝蘸少许丙酮,清理工作面遗留的胶及清理工作面的垃圾。注意:在清理遗留胶的时候,要小心轻缓,不得对钢筋进行摇摆或碰撞。
(7)报请现场负责人检查。
6,成品保护 在锚固用胶固化前应对埋植好的钢筋进行必要的违挡,固定;做好标示、标牌。
